Die Sicht auf das Untere Tor ist wieder frei, doch bis die Waldshuter ihr Männle am Oberen Tor wieder bewundern dürfen, dauert es allerdings noch ein bisschen. Während die Sanierung des Unteren Tors am 15. November im Zeitplan abgeschlossen wurde, verzögern sich die Arbeiten am Oberen Tor um etwa zwei bis drei Wochen. Die Verantwortlichen der Stadtverwaltung hoffen, dass die Arbeiten dort bis Weihnachten beendet sind.

Die Sanierung des Unteren Tors in Waldshut war am 12. November 2024 abgeschlossen. Von Mittwoch bis Freitag, 13. bis 15. November, wurde ...
Die Sanierung des Unteren Tors in Waldshut war am 12. November 2024 abgeschlossen. Von Mittwoch bis Freitag, 13. bis 15. November, wurde das Gerüst abgebaut. | Bild: Völk, Melanie

Die Sanierung läuft gut. Es macht Spaß, wenn man sieht, wie es an den Toren vorangeht“, zieht OB Martin Gruner am Dienstag eine erste Bilanz. Grund für die Verzögerungen am Oberen Tor sind Arbeiten am Dach, die ursprünglich eigentlich nicht vorhergesehen waren.

Andres als ursprünglich geplant, wurde auch das Dach des Oberen Tors saniert.
Andres als ursprünglich geplant, wurde auch das Dach des Oberen Tors saniert. | Bild: Völk, Melanie

„Es gab keine Komplikationen. Wir sind sehr zufrieden. Vor allem das Zusammenspiel zwischen Bauleiter, Handwerkern und dem Bauamt war gut“, blickt die Erste Beigeordnete Petra Dorfmeister auf die Arbeiten.

Ähnlich sieht es Andreas Schäfer vom Hochbauamt: „Es ist eine sehr komplizierte Baumaßnahme in der Innenstadt mit wenig Platz und hoher Präsenz. Die Planung und Koordination ist aber sehr gut gelaufen.“

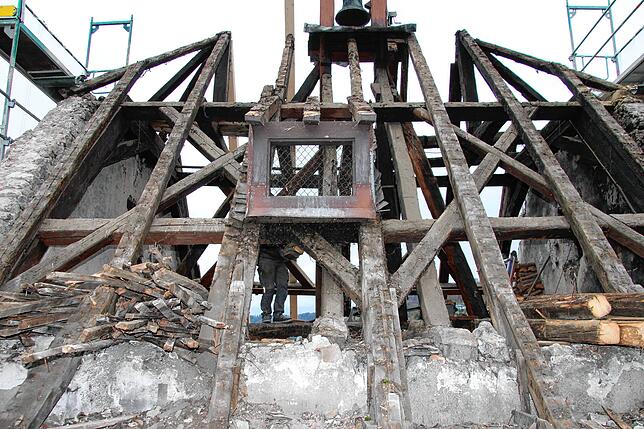

Ungeplant war allerdings die aufwendige Sanierung des maroden Glockenstuhls am Unteren Tor. Der Turm musste heruntergenommen werden, die defekten Holzteile wurden in der Werkstatt ausgetauscht und der Turm neu mit Kupferblech verkleidet. „Das hat zusätzlich drei Wochen in Anspruch genommen, trotzdem sind wir punktgenau fertig geworden“, erläutert Andreas Schäfer vom Hochbauamt.

Das könnte Sie auch interessieren

Um den engen Zeitplan bis zum Beginn des Weihnachtsmarkts dennoch einhalten zu können, wurde die notwendige und eigentlich geplant Sanierung des Straßenpflasters zwischen dem Tor und der Straße „Im Wallgraben“ auf das Frühjahr verschoben. Dabei sollen auch die beiden Fußgänger-Durchgänge saniert werden. Während dieser Maßnahme müssen sich die Waldshuter auf eine erneute Sperrung des Tors einstellen.

Im Frühjahr steht noch die Sanierung der Durchfahrt des Unteren Tors an. Einige Pflastersteine müssen ausgetauscht werden.
Im Frühjahr steht noch die Sanierung der Durchfahrt des Unteren Tors an. Einige Pflastersteine müssen ausgetauscht werden. | Bild: Völk, Melanie

Am Unteren Tor wurden zudem die Schäden an der Dachuntersicht und an den Gesimsbögen beseitigt. Zusätzlich wurde auch ein Taubenschutz angebracht. Das Schlagwerk der Glockenanlage wurde komplett erneuert, diese war zum Teil ohne Funktion. „Jetzt sind wieder alle drei Glocken zu hören“, erläutert Andreas Schäfer – bisher schlug alle Viertelstunde immer nur eine Glocke. Zuletzt wurden die Glocken an die bestehende Uhranlage angeschlossen und Elektroarbeiten im Tor und Speicher erledigt.

Das könnte Sie auch interessieren

Welche Arbeiten stehen am Oberen Tor noch an?

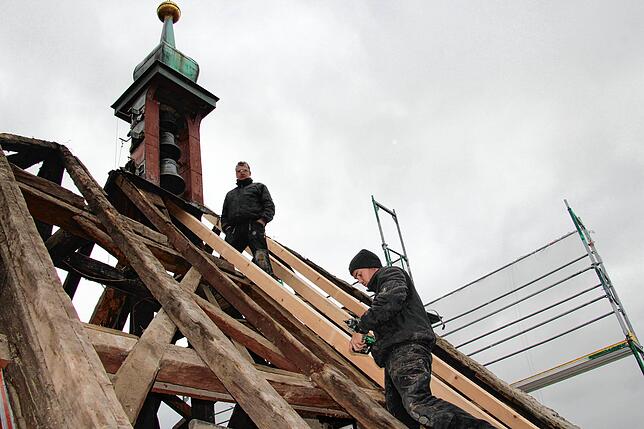

Am Oberen Tor wurden in der Woche vom 11. bis 15 November drei morsche Dachbalken ausgetauscht und die bisherigen Dachlatten entfernt.

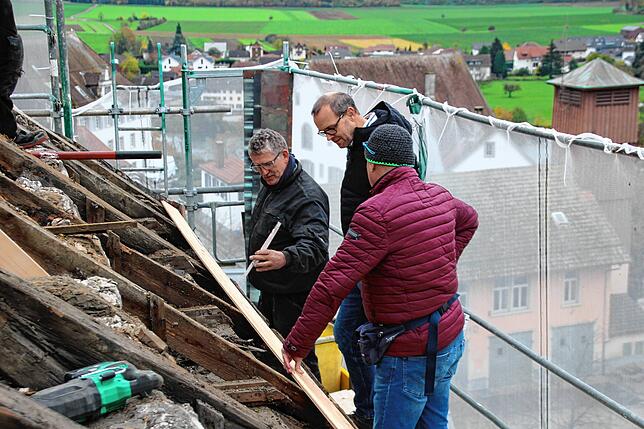

Zimmermeister Lorenz Eschbach und Zimmerer Paul Studinger tauschen am Dienstag drei Dachbalken am Dach des Oberen Tores aus.
Zimmermeister Lorenz Eschbach und Zimmerer Paul Studinger tauschen am Dienstag drei Dachbalken am Dach des Oberen Tores aus. | Bild: Völk, Melanie

Die Dachschalung wurde erneuert und die neuen Dachlatten angebracht. Damit künftig das Wasser besser ablaufen kann, wird zusätzlich eine Abdichtung angebracht, erläutert Andreas Schäfer. Jeder einzelne Dachziegel wird mit einem speziellen Verfahren gereinigt, dann kann das Dach wieder eingedeckt werden.

Zimmermeister Lorenz Eschbach, Bauleiter Bernhard Baur und Andreas Schäfer vom Hochbauamt begutachten am Dienstag das Dach des Oberen Tors.
Zimmermeister Lorenz Eschbach, Bauleiter Bernhard Baur und Andreas Schäfer vom Hochbauamt begutachten am Dienstag das Dach des Oberen Tors. | Bild: Völk, Melanie

Parallel zu den Arbeiten am Dach sind auch die Gipser und Maler am Werk. Zwei von fünf Schichten waren am Dienstag bereits auf der Fassade aufgetragen.

Malermeister Thomas Studinger begutachtet die Holzkonstruktion unter dem Putz
Malermeister Thomas Studinger begutachtet die Holzkonstruktion unter dem Putz | Bild: Völk, Melanie

Andreas Schäfer und Bauleiter Bernhard Baur hoffen, dass in den nächsten Wochen das Wetter mitspielt. „Wir hoffen, dass die Temperaturen nicht zu stark runtergehen, damit die Maler noch arbeiten können. Unter 5 Grad wird es kritisch“, so Baur.

Von unten schwer vorstellbar. Die Uhr am Oberen Tor – wegen der Sanierung aktuell ohne Zeiger – ist etwa zwei Meter groß.
Von unten schwer vorstellbar. Die Uhr am Oberen Tor – wegen der Sanierung aktuell ohne Zeiger – ist etwa zwei Meter groß. | Bild: Völk, Melanie

Die Mehrkosten für die zusätzlichen Arbeiten am Glockenstuhl und am Dach lassen sich laut Dorfmeister noch nicht beziffern. „Wenn man am Bestandsbau arbeitet, gib es immer Dinge, mit denen man vorher nicht gerechnet hat. Es ist ein denkmalgeschütztes Gebäude, hier gibt es besondere Anforderungen“, erläutert der OB. Aber: Durch die zusätzliche Dachsanierung am Oberen Tor fällt die komplette Maßnahme nun in den Topf der Städtebauförderung – bisher rechnete die Stadt nur mit einer Förderung für das Untere Tor.
